全程導醫網 徐州衛生信息:徐州市第一人民醫院整體遷建工程在市委、市政府、市重點辦、市建設局和銅山區政府的關懷和大力支持下,工程建設目前按計劃有序推進。新醫院建設工程具體進展情況如下:
一、目前工程進展情況
1.現場部隊光纜情況:多次與部隊溝通,采用光纜溝和光纜井保護施工。
2.新院工地圍墻施工基本全部完成。
3.近期簽訂合同有:基坑監測合同、地基沉降觀測合同、徐州市建設工程檢測合同、銅山區建設工程檢測合同。
4.工地現場南側臨時道路施工事宜,市代建中心正協調解決。
5.工地場區內電信光纜障礙物經協調拆除完成。
6.基坑支護工程全部施工完成。

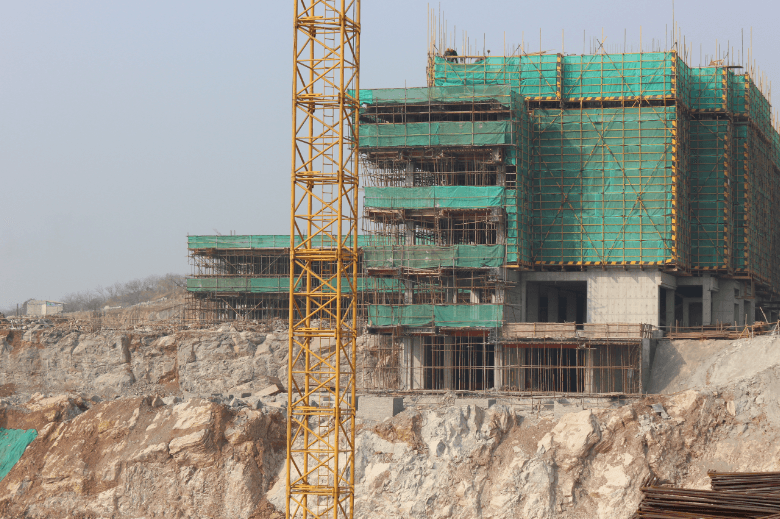

7.第一、二標段基坑底清理完成,基礎底板墊層、地下室防水工程正在施工;第三標段手術樓土建工程施工到地上五層,群樓地上二層。感染管理樓正進行一樓柱鋼筋綁扎施工,春節前主體工程全部完成。
二、領導視察、工作會議
(一)市建設局局長張軍來市一院考察新院建設情況
2016年1月4日下午,市建設局局長張軍,市代建中心主任田立柱和市一院院長杜鐘祥、分管院領導馬乃營書記及基建處領導召開了新院建設工程工作會議。主要內容:
1. 會上宣布了市一院調整后領導小組的組織機構和成員。
2. 新醫院建設三個標段施工進度提出明確要求。
3. 現場變更簽證手續流程和制度完善。
4. 對工作分工、工程例會制度、工程月報作出近一步要求,并部署了下一階段工作。
5. 對相關專業深化設計,招投標工作完成的時間節點作出部署。
(二)因人員變動,對醫院遷建工程領導小組成員進行了調整。
(三)市一院召開2016年新院建設工程第一次領導小組會議
1月11日上午,杜院長主持召開2016年醫院遷建工程領導小組第一次會議,主要內容如下:
1、宣布崗位調整后市一院整體遷建工程領導小組成員。
2、要求醫院基建處人員在工地現場工作,履行職責、盡心盡職,督促、檢查、考核現場各項工作。
3、繼續做好下一步各項協調工作。
4、完善工地現場相關管理制度和工作表格。市代建辦制定的項目管理手冊近期定稿完成。
5、近期招標相關事宜:地下室人防門安裝工程,1月12日開始報名,1月底開標完成。電梯安裝工程,春節前完成招標資格預審工作,春節后開標。消防、暖通專業,春節前完成標底編制工作,節后組織招投標工作。
6、深化設計工作:門診樓雨篷鋼結構設計,最終方案近期完成。地下室食堂深化設計工作,初步方案已經完成,最終施工圖近期完成。
會議上近一步強調,工作中敢于擔當、積極主動、制度上墻,依法依規辦事,工程施工保質量、保安全、保工期、控成本。時刻把握工程進展情況,“壓茬”推進。春節前還需繼續搶進度,節后調整工程進度計劃,爭取9月份主體全部完成,2017年底新醫院全面建成竣工。
三、近期工作計劃

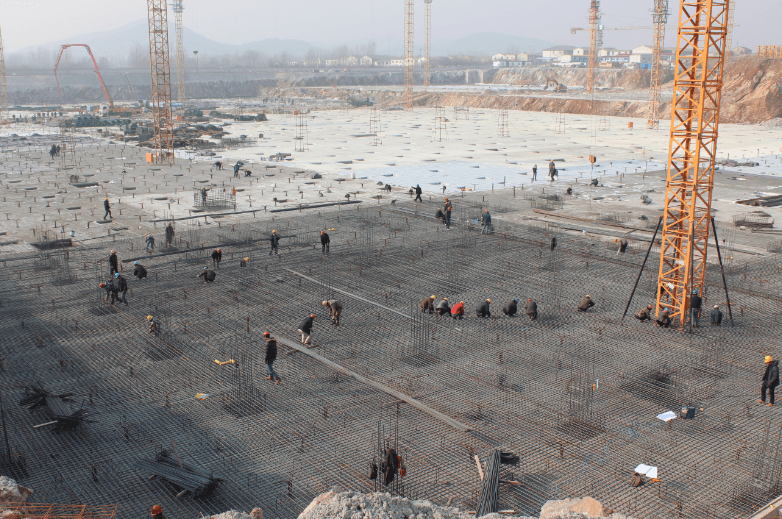

1、第一標段春節前基礎墊層防水保護層施工基本完成,按照施工單位劃分的1-6區負二層筏板鋼筋制作安裝及混凝土澆筑施工。3月底完成地下負二層1-11區頂板混凝土澆筑施工。
2、第二標段春節前基礎墊層防水保護層基本完成,1#樓8區底板鋼筋制作安裝,2#樓6區底板鋼筋制作安裝,4#樓1區底板鋼筋制作安裝。3月底完成地下負一層施工70%。
3、第三標段春節前手術樓完成地上6層,群樓完成地上二層。感染管理樓主體全部完成。3月底手術樓完成地上11層,5月底主體全部完成,感染管理樓開始內部裝修。
